ZPMC成功完成華能如東南北區升壓站吊裝
2016-11-03 15:12 性質:轉載 作者:上海振華 來源:上海振華
免責聲明:港機網(www.maigela.cn)尊重合法版權,反對侵權盜版。(凡是我網所轉載之文章,文中所有文字內容和圖片視頻之知識產權均系原作者和機構所有。文章內容觀點,與本網無關。如有需要刪除,敬請來電商榷!)
10月30日上午8時,經過21個小時連續奮戰,華能如東北區海上升壓站上部平臺吊裝到位。該項目南區升壓站于10月21日吊裝到位后,該海...
![上海振華港機股份有限公司(ZPMC)]()

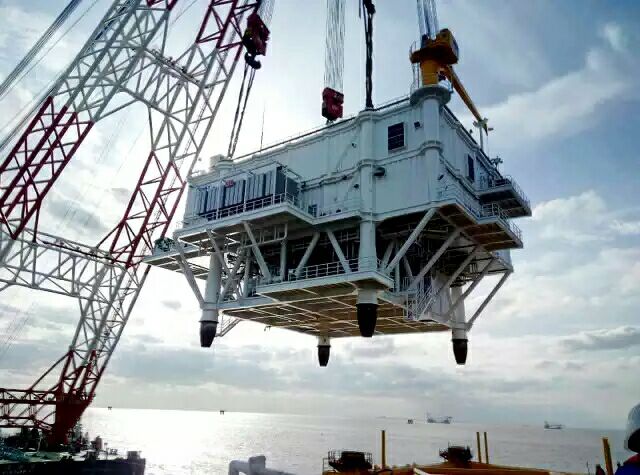

10月30日上午8時,經過21個小時連續奮戰,華能如東北區海上升壓站上部平臺吊裝到位。
![]()

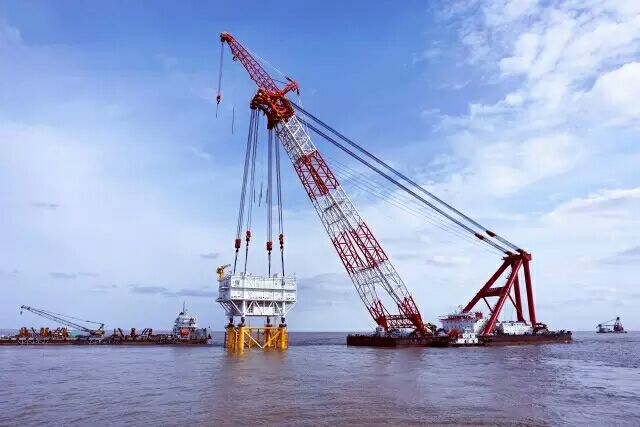

該項目南區升壓站于10月21日吊裝到位后,該海域受持續冷空氣影響,作業環境極其惡劣,直至28日下午才有所好轉。為防止天氣、作業條件再次惡化,項目組當即宣布:北區升壓站上部平臺吊裝作業將于29日下午進入緊急施工階段。項目組積極聯合業主、監造、監理、海事局等多家單位,爭分奪秒,經過21個小時連續奮戰,于30日上午8時,用于該項目吊裝作業的5000噸“新振浮7"號起重船開始緩緩松鉤,成功將北區升壓站上部平臺吊裝到位。
![]()
![]()
后續,項目組將配合業主進行南區升壓站海上聯動調試工作,據悉整個調試工作將于11月15日完成,北區升壓站則將進入整改收尾階段。
