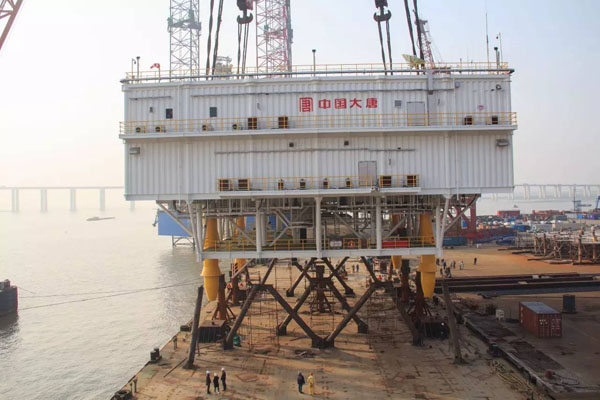

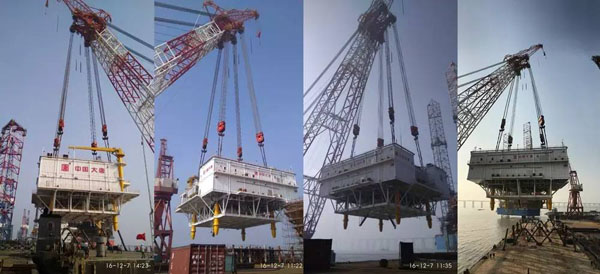

12月7日,振華重工為大唐新能源華東公司建造的大唐濱海220千伏/300兆瓦海上升壓站項目上部組塊在石油平臺及海上風電項目經理部碼頭順利完成吊裝上船。
該升壓站是目前國內最大容量的海上升壓站,組塊總重3200噸、鋼結構重1900噸,由石油平臺及海上風電項目部承建。
該項目于7月25日正式開工,陸上建造工期4個月,比同類產品周期減少45天。11月25日,正式通過江蘇省電力質檢中心站驗收,并獲得專家組“大唐升壓站項目是目前國內5個項目/6座升壓站中最好的一座”的高度評價。
目前,大唐升壓站上部組塊正進行船運綁扎,隨船發運物資正進行吊裝上船。該升壓站計劃將于12月10日發運至濱海安裝現場,12月中旬擇期進行海上吊裝、安裝工作。
