7月8日,振華重工建造的世界最大、亞洲首座海上換流站——三峽如東海上換流站在南通振華重裝舉行發運儀式。振華重工黨委書記、董事長、總裁劉成云,三峽集團副總經濟師錢鎖明,中國船級社副總裁范強、南通市副市長王洪濤出席儀式并致辭。振華重工總經濟師、換流站項目總經理李瑞祥主持儀式。
“
劉成云在講話中表示,三峽如東海上換流站項目具有非常高的社會價值與經濟價值,為國家新能源行業開發建設與環境保護提供了裝備支撐。振華重工愿與各家合作伙伴一起,以“大國重器”的責任與擔當,把握新能源發展趨勢,發揮專業優勢,整合多方資源,為國家新能源產業發展譜寫新的美好篇章。
錢鎖明在講話中贊揚了公司在項目中展現的不畏艱難、勇于擔當?shù)木瘛K硎?,海上換流站的成功發運,既是三峽集團和各方合作伙伴貫徹落實習近平總書記提出的碳達峰、碳中和目標的具體行動,也是推動我國海上風電產業加快發展的重要標志。
王洪濤在講話中強調,海上換流站項目對南通市建成更高附加值、更強競爭力的千億級海上風電產業集群具有重要意義。南通市政府愿進一步加強與各企業間的合作,一如既往地為企業發展提供最優環境和政策,推動實現在風電及其他領域的合作共贏。
”
上午11時15分,在與會嘉賓的共同見證下,歷經16多個月的陸地建造,這座世界最大、亞洲首座海上換流站正式發運,為我國進入深遠海風電開發奠定了堅實的裝備技術支撐。項目整體投產后,可提供約136萬戶家庭年用電量,有效助力“3060”雙碳目標。
南通市開發區黨工委副書記、管委會主任保德林,南通海事局、長江公安局南通分局相關負責人,中國長江三峽集團及各相關單位負責人,中廣核新能源江蘇分公司、南通分公司相關負責人,中國船級社相關負責人,振華重工副總裁山建國、公司換流站項目總顧問黃紅雨,龍?jiān)凑袢A相關負責人等共同見證了發運儀式。
定制方案為建造賦能
“海上換流站是海上風電直流輸送的關鍵核心裝備,目前在全國尚無建造經驗,屬于全國首次建造?!闭袢A重工海上換流站項目總經理李瑞祥表示。該項目為短周期項目,為按期推進項目,振華重工建設團隊提前謀劃,多次聯合業主方探討建造方案,最終摒棄常規性一層一層搭載的蓋樓房式施工策略,創新性提出“模塊搭載、分層搭建”的施工方案,即首層搭載完,二三層先進行小合攏,然后再集中拼裝。“通過模塊間的合理劃分及組合,不僅可實現雙線施工、低空作業,效率也極大提升,保障了模塊搭載的高效性、完整性和經濟性。”振華重工海上換流站項目執行經理李樹清介紹說,該方案優勢顯著,但要達到理想效益,則離不開細致周密的施工部署,“這就好比是玩魔方。如果哪一步走錯了,很可能就會顛覆原有計劃,造成更大麻煩?!?/p>

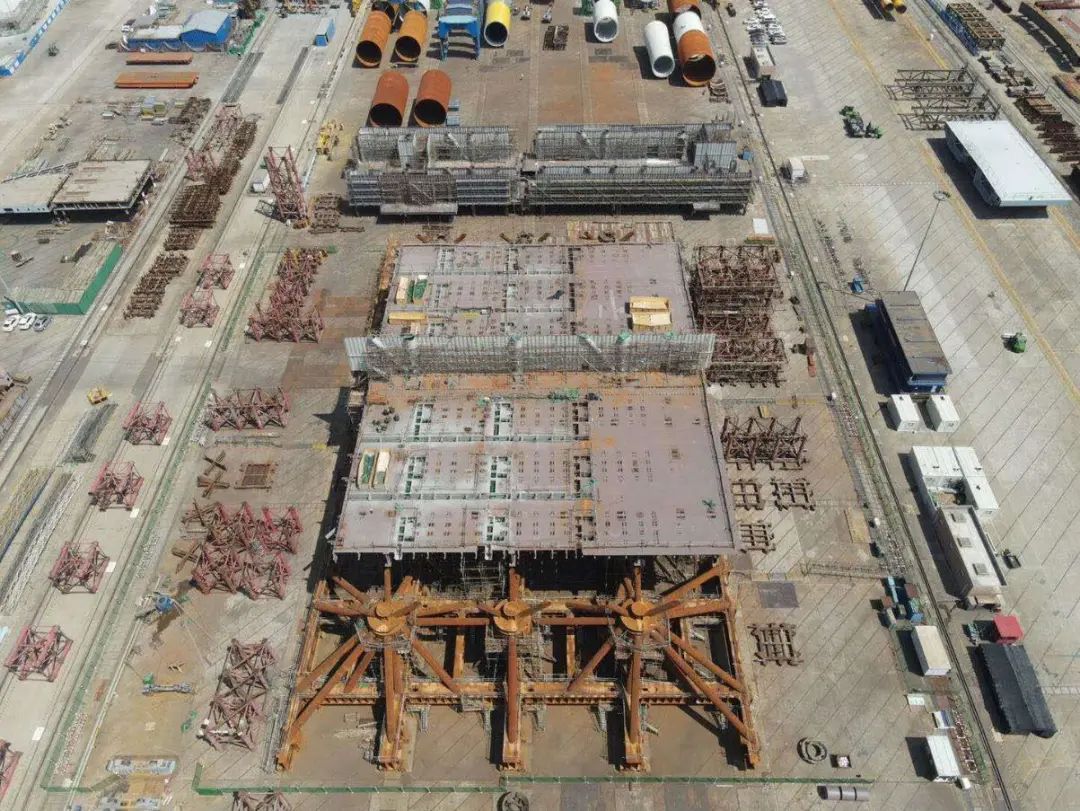

2020年2月21日,項目正式開工。每層模塊需要經過數控切割、預制件制作、片體制作、艙壁安裝、分段預舾裝、分段涂裝等工序。項目團隊通過引入BIM等技術,實現了施工管理和控制的信息化、集成化、可視化和智能化,有效推進項目,并于2020年7月28日正式迎來上部結構外場搭載,比原計劃提前了4天。
模塊“套裝”精簡施工

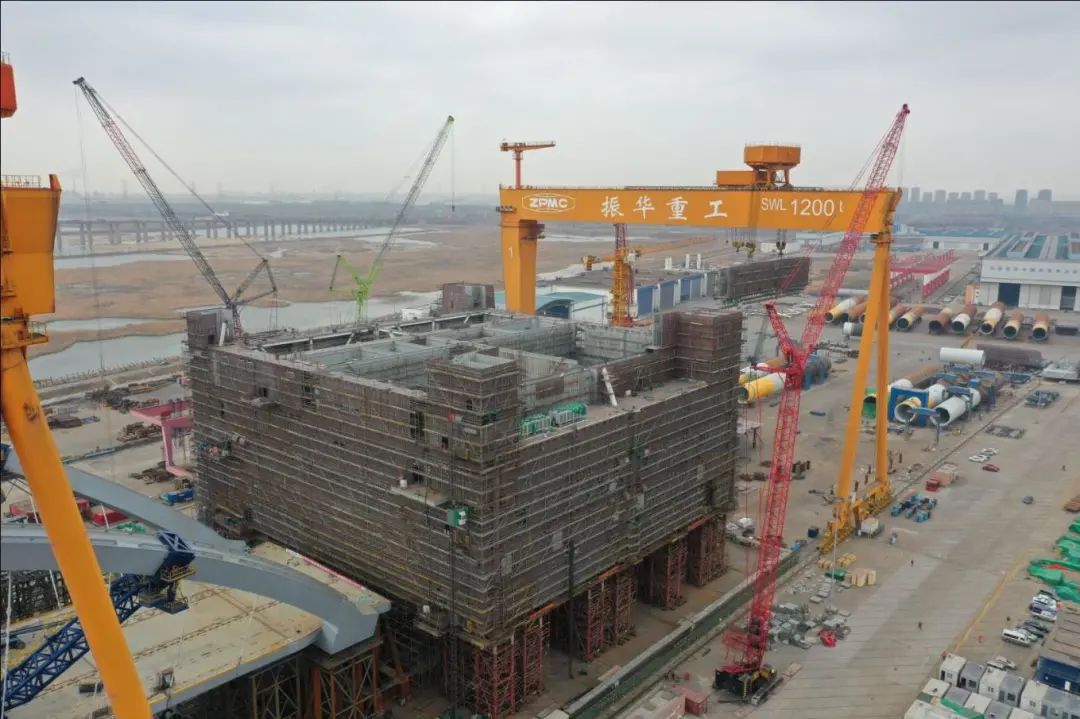

海上換流站內設2處3層閥廳,主要安置一系列高精密設備——換流閥,每一處閥廳總高度約為22.5米。這些設備必須長期處于恒溫恒濕環境中。“比起外場搭載,閥廳內部精裝的難度更大,對安全施工管理要求也更高。”項目安全主管徐晶晶表示,若想具備恒溫恒濕條件,必須在四壁安裝消音、隔熱專用膜,這必將涉及到大量施工腳手架的搭建工作。
早在項目建設初期,項目團隊就多次針對腳手架搭建問題展開會議研討。經過技術專家的研究論證,項目團隊最終敲定“模塊化”腳手架搭建方案,即高空作業時采用懸挑腳手和倒掛腳手搭設方式?!耙簿褪欠侄文K在車間建造階段或搭載吊裝前,便進行無平臺區域和設備艙頂區域的懸挑腳手架搭設工作,實現腳手搭設分段模塊化。”項目副經理季秋兵解釋說,該方案實現了閥廳內部精裝與高精密設備進場安置同步化,有效節約了工期和成本。
“百米紅毯”助力滑移上船

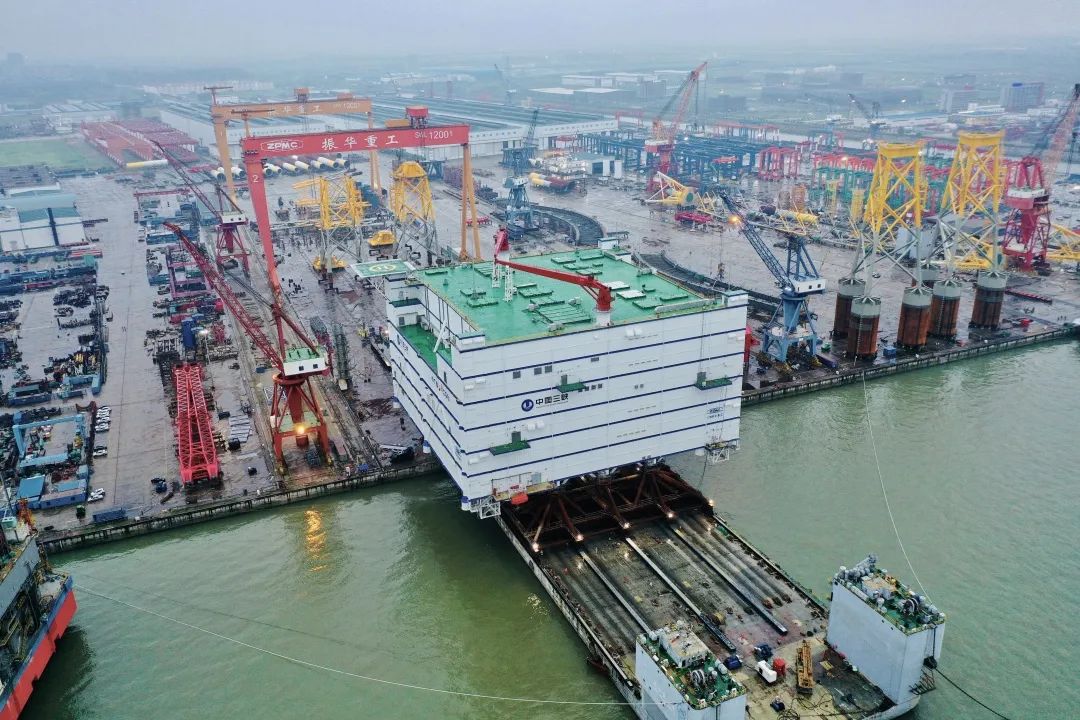

海上換流站在南通振華重裝碼頭后場總裝,距碼頭前沿約213.7米,上船后還需再繼續滑移106.5米。振華重工海服集團項目團隊為換流站定制“百米紅毯”——5條滑軌,拆除總裝胎架后,利用液壓錨機的牽引和鋼絲的接力,助力換流站“走”到碼頭前沿指定位置,實現順利登船?!敖拥巾?xiàng)目后,我們壓力巨大。”振華重工海服研究院海工運輸安裝設計部經理李輝坦言,項目團隊必須要在短時間內設計出DSF及總裝運輸一體化方案,并解決滑移過程中可能出現的一系列難題,如牽引能力、滑移過程糾偏、碼頭承載、船舶承載、船態監控、船舶調載、貨物上船后運輸船系泊防風等。
“3、2、1!成了!”7月4日晚8時48分,在全員努力下,最終歷時17天,三峽如東海上換流站順利滑移上船。
三峽如東海上換流站運抵海上風電施工區域后,將開啟下一階段的現場安裝等施工作業,屆時振華重工海服集團將采用國內首創的重型設備高位浮托安裝法,在海上進行毫米級精準對接,實現萬噸載荷的平穩轉移。
