上海振華 分段搭載海上“第一高樓”

2021-08-10 09:57 性質:轉載 作者:上海振華重工 來源:上海振華重工
免責聲明:港機網(www.maigela.cn)尊重合法版權,反對侵權盜版。(凡是我網所轉載之文章,文中所有文字內容和圖片視頻之知識產權均系原作者和機構所有。文章內容觀點,與本網無關。如有需要刪除,敬請來電商榷?。?/div>
前不久,世界最大、亞洲首座海上換流站完成海上安裝,好不壯觀。進入8月,換流站與下部導管架接口的焊接工作正有序地進行著?;叵胍荒昵埃?020年7月28日凌晨,南...

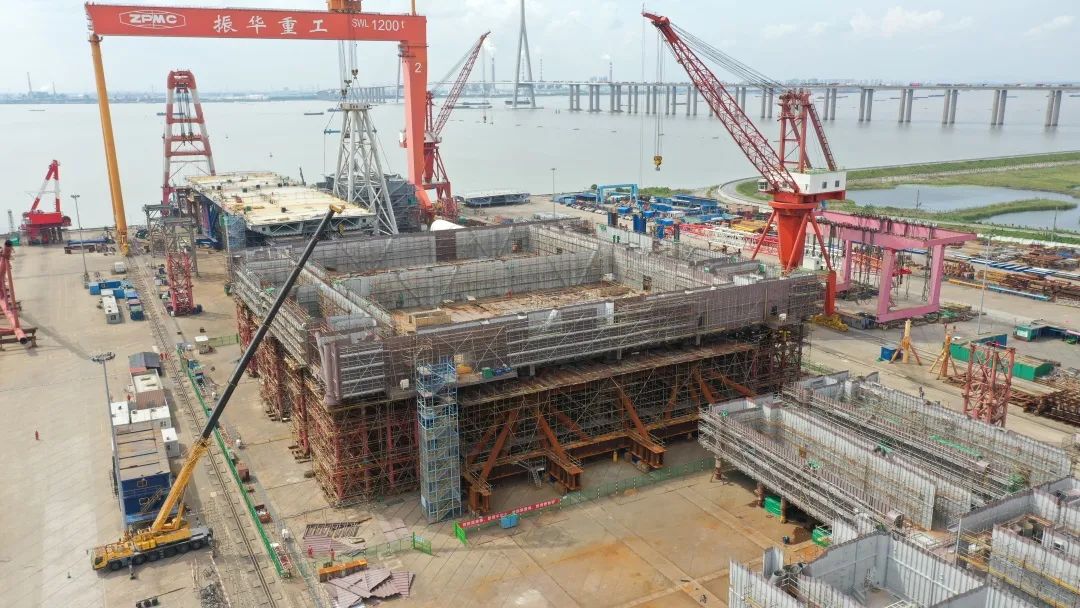

前不久,世界最大、亞洲首座海上換流站完成海上安裝,好不壯觀。進入8月,換流站與下部導管架接口的焊接工作正有序地進行著。回想一年前,2020年7月28日凌晨,南通振華重裝生產現場依舊燈火通明,人聲鼎沸。1200噸龍門吊吊鉤下,一個巨大的長方形“底板”正被緩緩吊起,它的歸宿,正是身旁這個身高15.6米的胎架“頭頂”。

而現在它每移動一下,都牽動著地面上抬頭仰望它的項目執行經理李樹清的心弦。

這是江蘇如東海上換流站首層模塊搭載現場,它是公司建造的世界最大、亞洲首座海上換流站,負責匯聚附近三個風電場共1100兆瓦的電能,并將其轉換為損耗更低的直流電后,通過海纜輸送至陸上。項目整體投產后,可提供約136萬戶家庭的年用電量,有效助力“3060”雙碳目標。

“光是參建單位就高達30余家,這在咱們振華單個項目的建造歷史上也極為罕見呀!”了解了項目整體情況的李樹清感覺肩上的擔子無比沉重。

而今天的首層搭載對于項目來說是一件具有里程碑意義的大事兒,只要首層搭載順利,便能充分證明工藝的正確性和可靠性,可以給整個項目組吃上一顆“定心丸”。

換流站上部模塊建成后重2.2萬噸,高約44米,約等于15層居民樓的高度,而此刻吊裝的這塊“底板”便是15層高樓地基的最后一部分。首層分段又名“定位分段”,它的位置必須保持分毫不差,才能為后續“樓層”的搭建提供最基本的安全保障。為此,與之相關的全體項目人員,以及用戶、監理,此刻都守在現場,時間已經是凌晨3點,可現場的每個人都毫無睡意。

“咚——”隨著一聲似有若無的悶響,首層分段最后一部分成功落胎,“千萬不要松懈,各點位立即檢查落胎情況,1毫米誤差都不能有!”現場吊裝負責人王宏亮臉上的表情依然嚴峻,不斷通過傳呼機詢問情況。隨著各個點位捷報頻傳,這才正式宣布首層搭建順利完成,全體項目成員徹底松了一口氣?!翱粗讓咏Y構順利落胎,我心里的大石頭也落了地,那時候才真正對整個項目的把控有了十足的信心,在這之前心里一直都不安穩。”李樹清回憶道。

打好了“地基”,剩下的就是依次往上搭“高樓”了,而對于這幢15層“高樓”的具體搭法,卻成了項目組面臨的第一大難題。

“咱們這個項目體量巨大、但周期卻很短,要想按節點完成任務,必須得在施工計劃上下狠功夫!”幾個月前,拿到標書的李樹清在項目人員碰頭會上說道,“尤其是上部模塊的7層搭建,如果按照蓋樓式的一層層去建、去搭,時間根本來不及,施工壓力也會相當大?!彼Z氣里透露著難掩的壓力?!坝袥]有可能像搭樂高一樣,先把一些零部件預拼裝,然后再總裝?!惫に嚱?jīng)理季秋兵提出了自己的看法。沒想到這個想法引起了大家的熱議,順著這個點子,項目組成員創新性地提出了“模塊搭載、分層搭建”的施工方案,即等首層搭建完成后,在地上先進行二三層小合攏,然后再進行集中拼裝。通過對模塊間的組合進行細致安排,不僅可以實現雙線施工、低空作業,也大大提高了生產效率,一舉解決諸多“攔路虎”。

光有科學細致的方案還不夠,能保障其順利實施才是硬道理,而對于如此龐大的項目,如何有條不紊的管理,是擺在項目組面前的又一道難題。

“我們的項目共有30余家參建單位,高峰期共有700多人同時進行作業,為了保證項目進展的質量和安全性,我們可是下足了功夫”,項目總經理李瑞祥說道。對于最重點的總搭載區域,項目組布置信息化門禁系統,對所有參建人員進行二次信息審核準入,并將內外部所有單位的施工納入統一的作業審批,由負責總協調的生產經理簽發作業令,確保所有作業經過有效評估無沖突。項目陸地建造16個月,期間從未發生重大安全事故,整個項目順利達到200萬安全工時,安全高效地完成了既定任務。

如今,這座“海上巨星”已順利采用公司在國內首創的重型設備高位浮托安裝法,在海上完成毫米級對接后順利“安家”,未來它將持續“扎根”深海,為風電事業貢獻力量。
